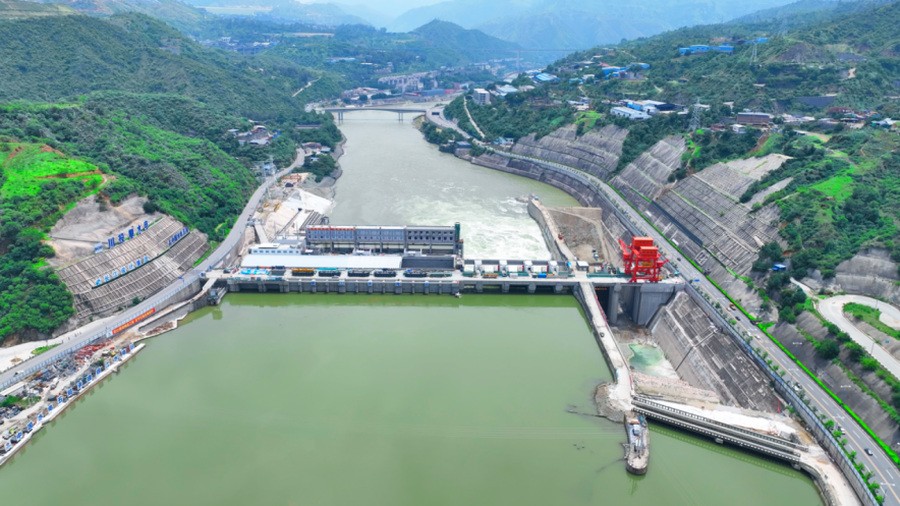

2025年7月8日,,,,,,德赢vwin线路能源银江水电站大坝工程坝顶整体实现周全意会,,,,,,标记着银江水电站土建工程建设进入收尾阶段,,,,,,为实现年底机组周全发电目的和清静度汛涤讪了坚实基础。。。。。。。
银江水电站坝段工程结构重大且结构有序,,,,,,从左至右依次漫衍着左岸公路坝段、鱼道坝段、装置场坝段、机组坝段、河床溢流坝段、纵向围堰坝段、右岸溢流坝段和右岸非溢流坝段,,,,,,坝顶全长386.75米,,,,,,最大坝高73米,,,,,,坝顶高程1008米。。。。。。。大坝的建设历时2年零8个月,,,,,,2022年11月5日主体工程首仓混凝土开工浇筑,,,,,,于2025年5月31日浇筑到顶,,,,,,累计完成混凝土浇筑总量87万立方米。。。。。。。在工程施工历程中,,,,,,所属攀水电公司与各参建单位一道,,,,,,战胜重重难题,,,,,,构建起强有力的手艺、治理、资源包管系统,,,,,,推动工程建设各个要害节点目的均较妄想提前完成。。。。。。。
德赢vwin线路能源副总司理、攀水电公司党总支书记、董事长徐孝刚体现,,,,,,攀水电公司将严把“清静关”“质量关”,,,,,,全力推进4号至6号机组装置调试事情,,,,,,筑牢全方位清静防地,,,,,,奋力实现年底所有机组周全投产目的。。。。。。。
