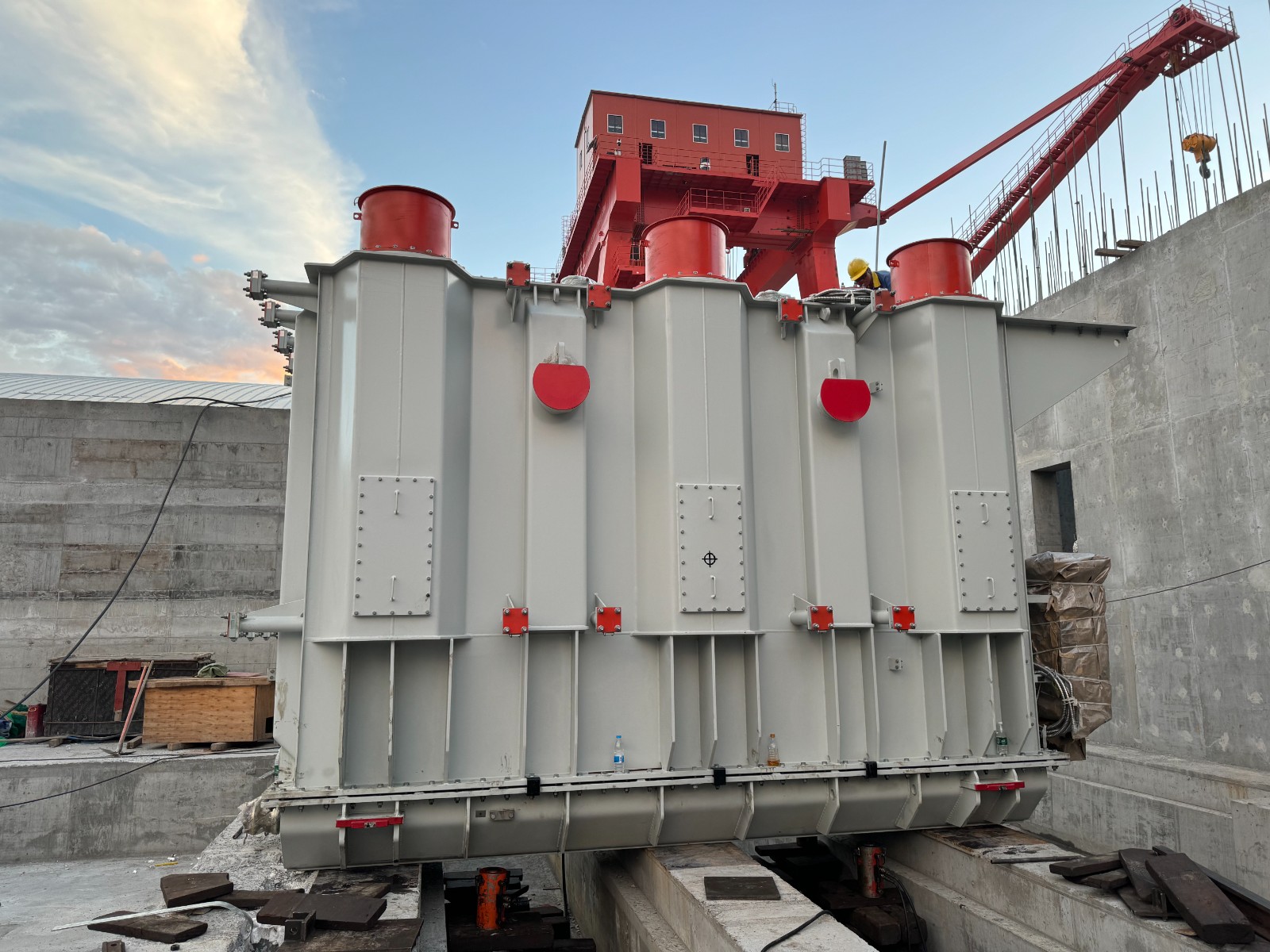

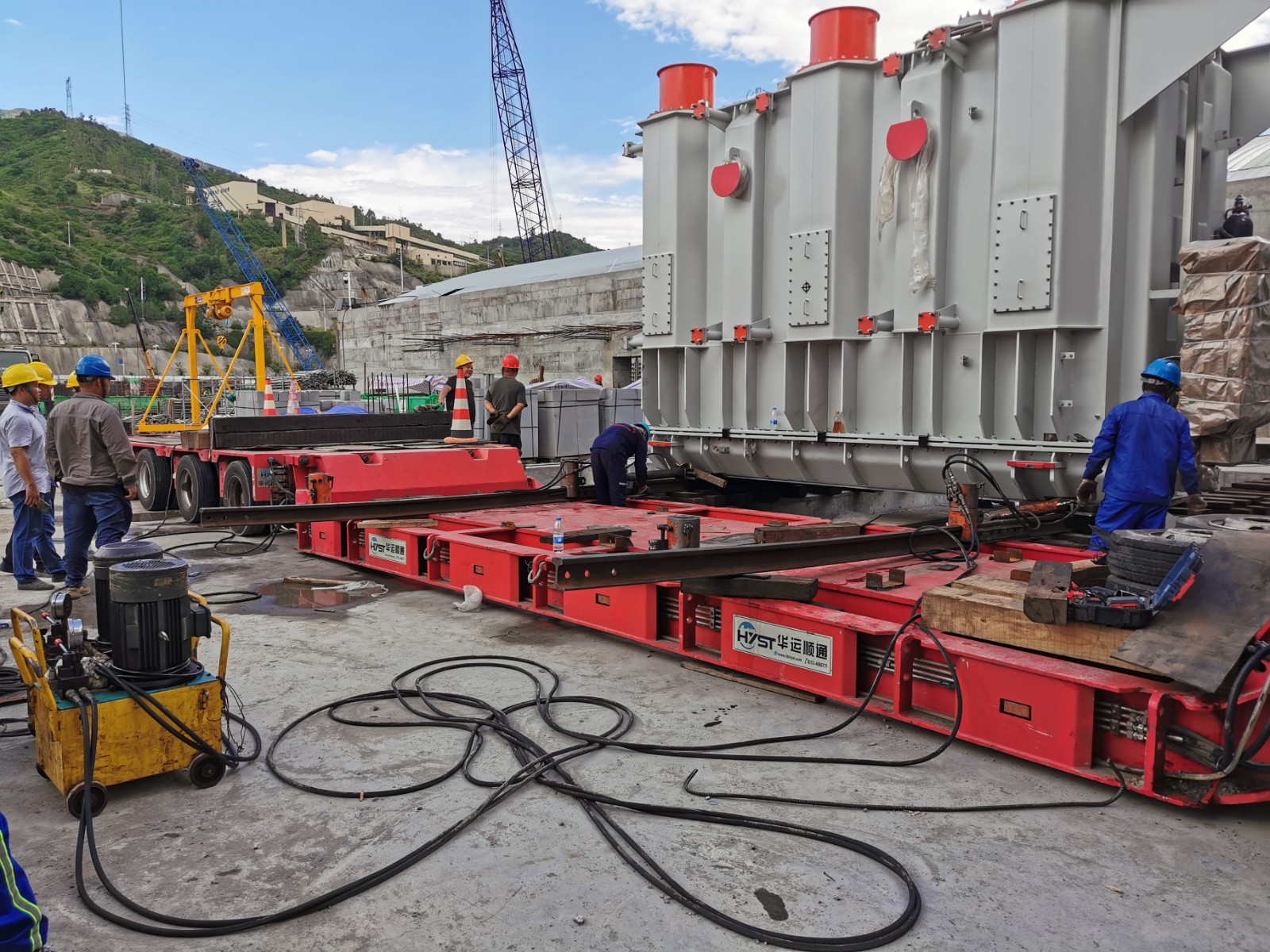

8月6日下昼,,,,,,,,一辆装载主变压器的大型货车徐徐驶进银江水电站尾水平台1号主变压器装置场!。。。。,,,,,,十余名工人冒着高温对变压器本体举行卸车、检查后,,,,,,,,变压器本体顺着轨道徐徐地被推进到指定位置,,,,,,,,经由5个小时的一连奋战,,,,,,,,1号主变压器本体顺遂精准装置就位,,,,,,,,向着银江水电站年底蓄水发电目的又迈出了坚实的一步。。。。。。
银江水电站共3台容量为150MVA的主变压器,,,,,,,,肩负着将发电机爆发的电能传输至高压电网的主要作用,,,,,,,,1号主变压器是1号、2号机组发电并网的主要装备,,,,,,,,电气主接线接纳2台机组接入1台主变压器的扩大单位接线方法,,,,,,,,单台变压器总重量达144吨,,,,,,,,充氮运输重量达99吨。。。。。。该变压器由新疆运输到银江工地,,,,,,,,行程4000多公里,,,,,,,,耗时10余天,,,,,,,,凭证公司制订的详细运输、就位和清静包管计划,,,,,,,,检审核对土建基础误差,,,,,,,,认真丈量并标记出主变和基座的中心线,,,,,,,,对详细装置事情督导把关,,,,,,,,每个环节都严酷凭证规范操作,,,,,,,,确保了首台主变压器高效精准装置就位。。。。。。
下一步,,,,,,,,公司将一连增强与各参建单位、装备厂家的相同协调,,,,,,,,严酷执行高标准、高质量、高效能的要求,,,,,,,,陆续完成对主变散热器、油枕、中性点接地装置等附件的装置事情,,,,,,,,确保1号主变压器年底具备倒送电条件,,,,,,,,稳步推进工程建设各项使命,,,,,,,,为银江水电站首台机组并网发电涤讪坚实基础。。。。。。
