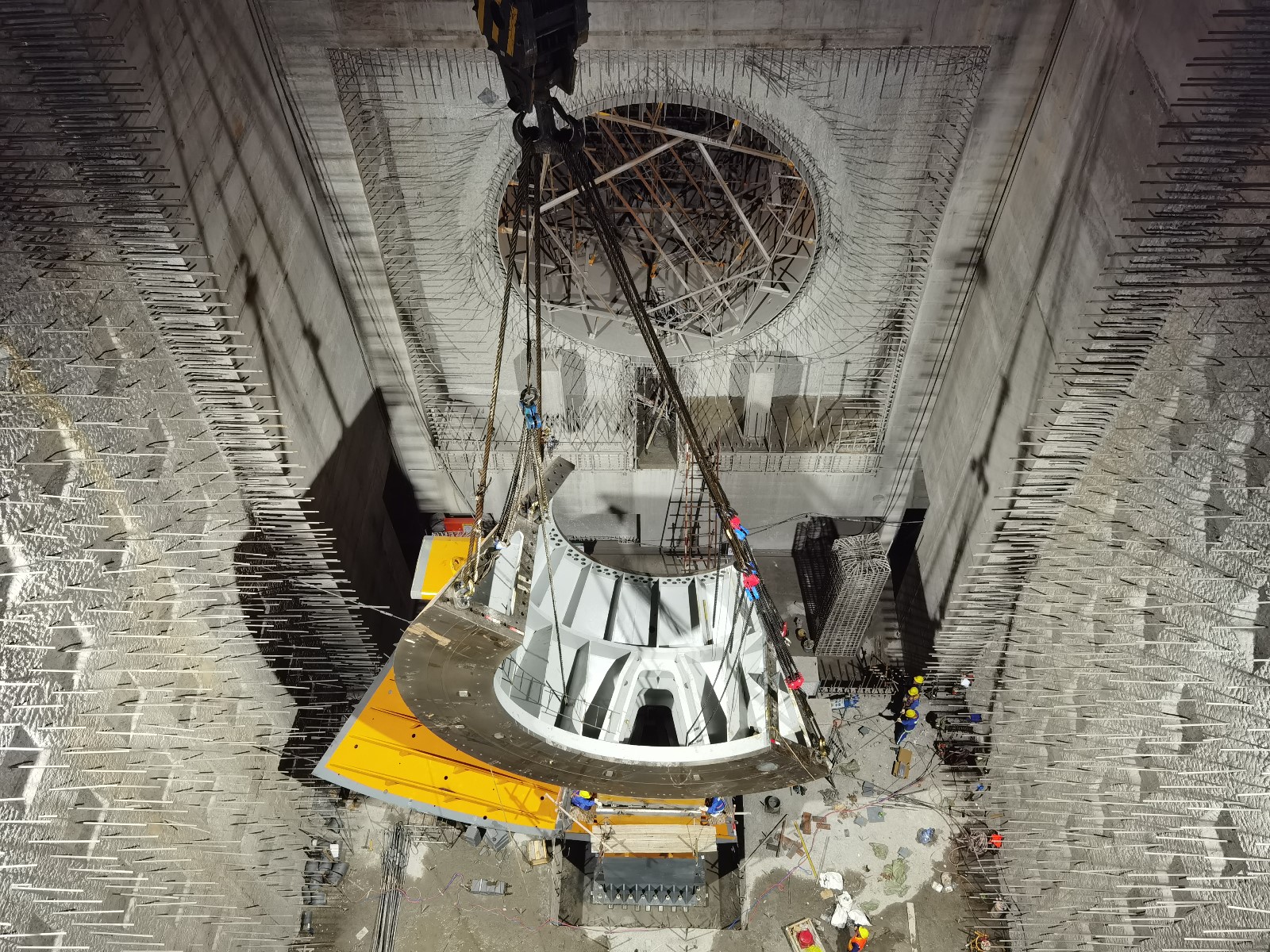

10月21日,,,,,,,,在热火朝天的银江水电站建设工地,,,,,,,,重达75吨的首台机组管形座第一瓣内壳在400t重型履带吊车的吊装下顺遂到位,,,,,,,,标记着银江水电站工程建设周全进入到机组装置阶段。。。。。
银江水电站发电机组单机容量65MW,,,,,,,,为天下单机容量最大灯胆贯流式机组,,,,,,,,机组转轮直径长达7.95米,,,,,,,,为同类型机组天下第一。。。。。唬;;;;楣苄巫撬只饕闹С植考,,,,,,,,总共分为22瓣,,,,,,,,总重量抵达387吨,,,,,,,,需划分吊装至基坑内举行组装。。。。。管形座内壳分为两瓣,,,,,,,,第一瓣内壳是管形座中的最重件,,,,,,,,单体重量高达75吨,,,,,,,,且属于异形特大构件,,,,,,,,运输、翻身及吊装平衡保存很大难题。。。。。管型座通例吊装要领是使用主厂房门机举行吊装,,,,,,,,但主厂房桥机具备使用条件的时间最早在2024年3月,,,,,,,,首台机组管型座施工部位土建交面时间在最晚在2023年10月中旬,,,,,,,,为确保首台机组管形座尽早最先装置,,,,,,,,公司从机电装置标招标阶段就最先策划“土步伐”,,,,,,,,即接纳重型起重装备从现有事人情举行吊装。。。。。
为确保首台管形座顺遂吊装到位,,,,,,,,公司坚持以问题导向,,,,,,,,以尽早最先管型座装置为事情起点,,,,,,,,起劲战胜时间紧、使命重、交织作业、高温等诸多倒运因素,,,,,,,,起劲施展党建引领作用,,,,,,,,接纳有用步伐提升参建单位的凝聚力,,,,,,,,配合完成工程建设目的使命。。。。。

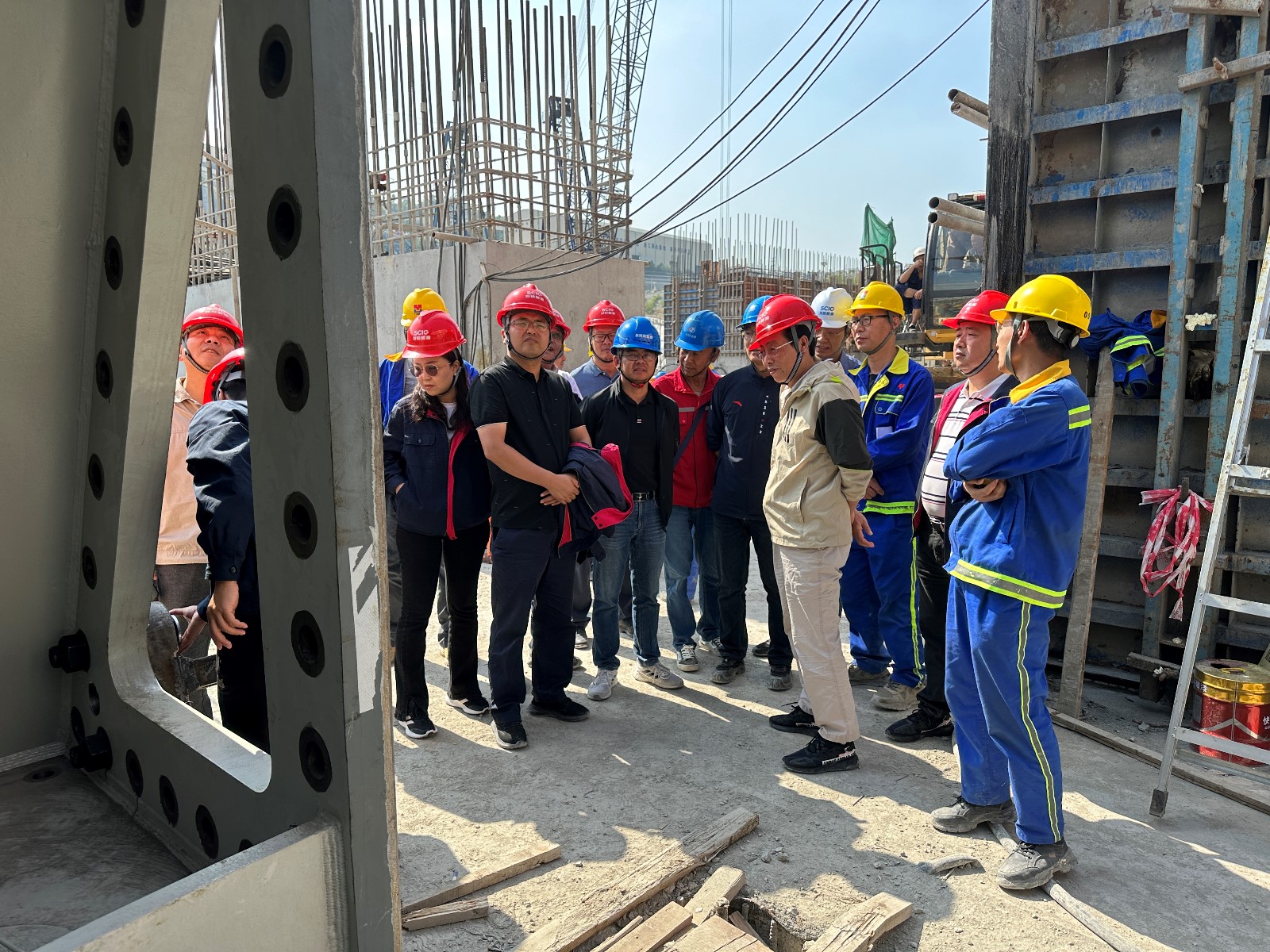

组织施工单位提前6个月最先体例管型座吊装超危大施工计划,,,,,,,,并凭证《电力建设工程施工清静治理导则》要求,,,,,,,,实时组织完成了专家评审、施工单位后方总部评审及监理批复等事情,,,,,,,,为管型座吊装提供了强有力手艺支持。。。。。凭证首台机组投产发电目的要求,,,,,,,,在2023年中周全梳理工程进度完成情形及保存问题,,,,,,,,明确管型座装置事人情土建向机电交面时间,,,,,,,,制订各项工期包管步伐,,,,,,,,明确各级治理职员事情职责,,,,,,,,压实工期治理责任,,,,,,,,确保管型座准时最先吊装。。。。。组织相关参建单位制订车辆运输及吊装事人情包管步伐,,,,,,,,优化装置场及副厂房梁板柱设计计划,,,,,,,,起劲镌汰吊装对土建施工造成的影响。。。。。增强与攀枝花市市场监视治理局的相同协调,,,,,,,,凭证地方政府要求实时完成重型履带吊车使用挂号备案等程序性事情,,,,,,,,全程加入重型履带吊车装置验收,,,,,,,,确珍重型履带吊车运行可靠。。。。。唬;;;;缱爸檬┕さノ黄局ひ雅词┕ぜ苹嵩缱钕鹊踝扒白急甘虑,,,,,,,,配备履历富厚的治理职员及作业职员不辞辛勤一连长时间作业。。。。。公司向导现场指导管型座翻身及吊装事情,,,,,,,,针对翻身历程中保存的重心偏移、钢丝绳受力不平衡等问题,,,,,,,,实时组织剖析缘故原由并提出解决计划。。。。。

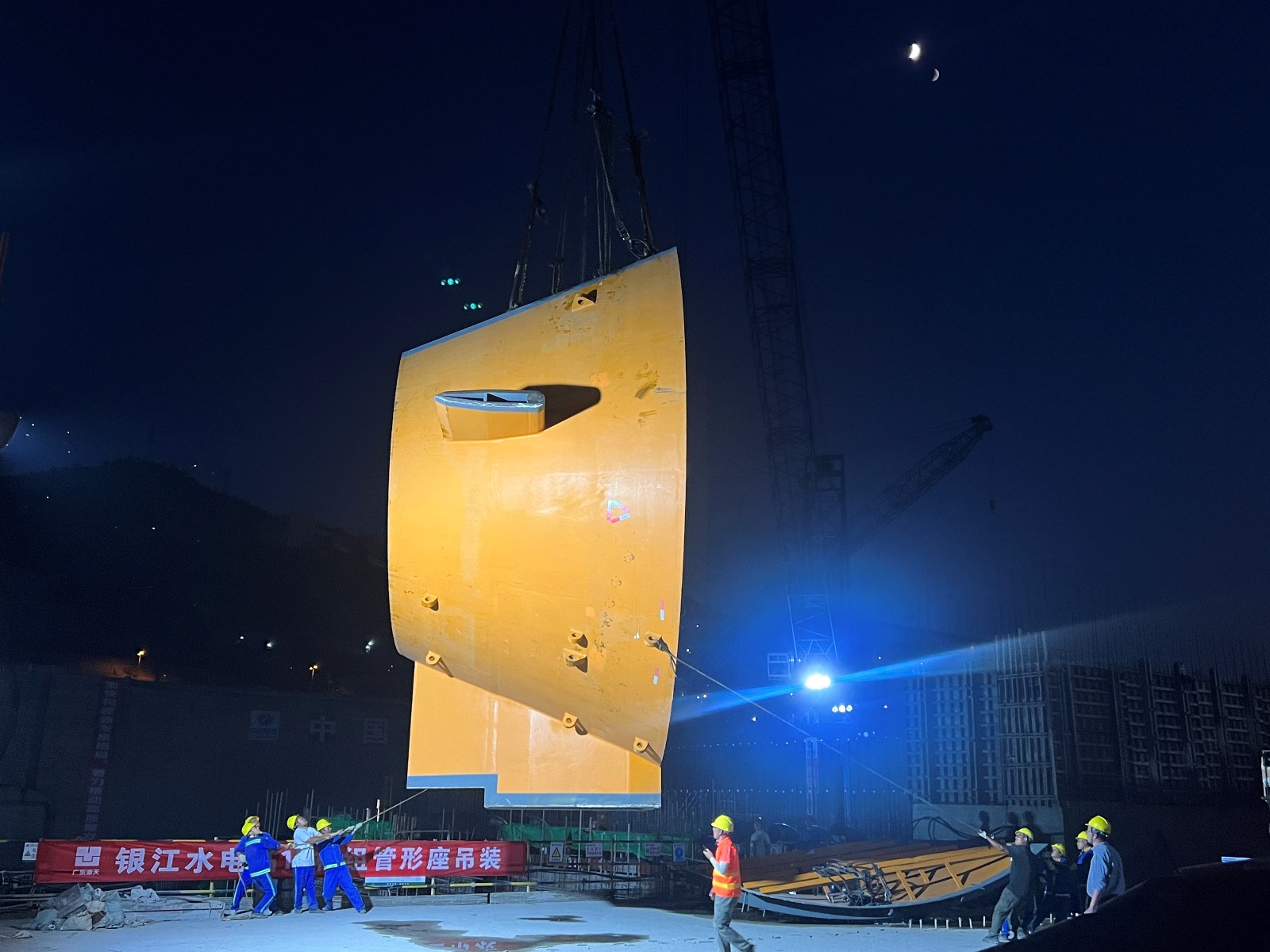

10月20日履带吊车试吊验收及下牢靠导叶顺遂吊装完成后,,,,,,,,从20日16点最先至21日20:00竣事,,,,,,,,历经运输、翻身及吊装三个阶段长达18个小时势情,,,,,,,,管形座最重件第一瓣内壳在公司向导的现场指导下稳稳落至装置位置,,,,,,,,后续公司将组织参建单位一鼓作气将首台机组管形座剩余内壳、外壳、前锥体及牢靠导叶等悉数吊装到位,,,,,,,,力争年底完成装置事情,,,,,,,,为实现2025年一季度首台机组投产发电目的打下坚实基础。。。。。




蜀ICP备2022021534号
川公网安备51010702003046号
