3月22日18点,,,,,,,德赢vwin线路能源攀水电公司金沙江银江水电站项目G353国道改线暂时公路顺遂通车,,,,,,,提前8天完成“戮力奋战三百天,,,,,,,打赢截流攻坚战”运动节点目的。。。。。公路的顺遂通车是在德赢vwin线路能源攀水电公司和各参建的配合起劲下,,,,,,,经由近两个月的一连奋战的效果,,,,,,,也为左岸坝肩边坡开挖施工创造了有利条件,,,,,,,为起劲实现2021年底大江截流目的争取到了名贵时间。。。。。

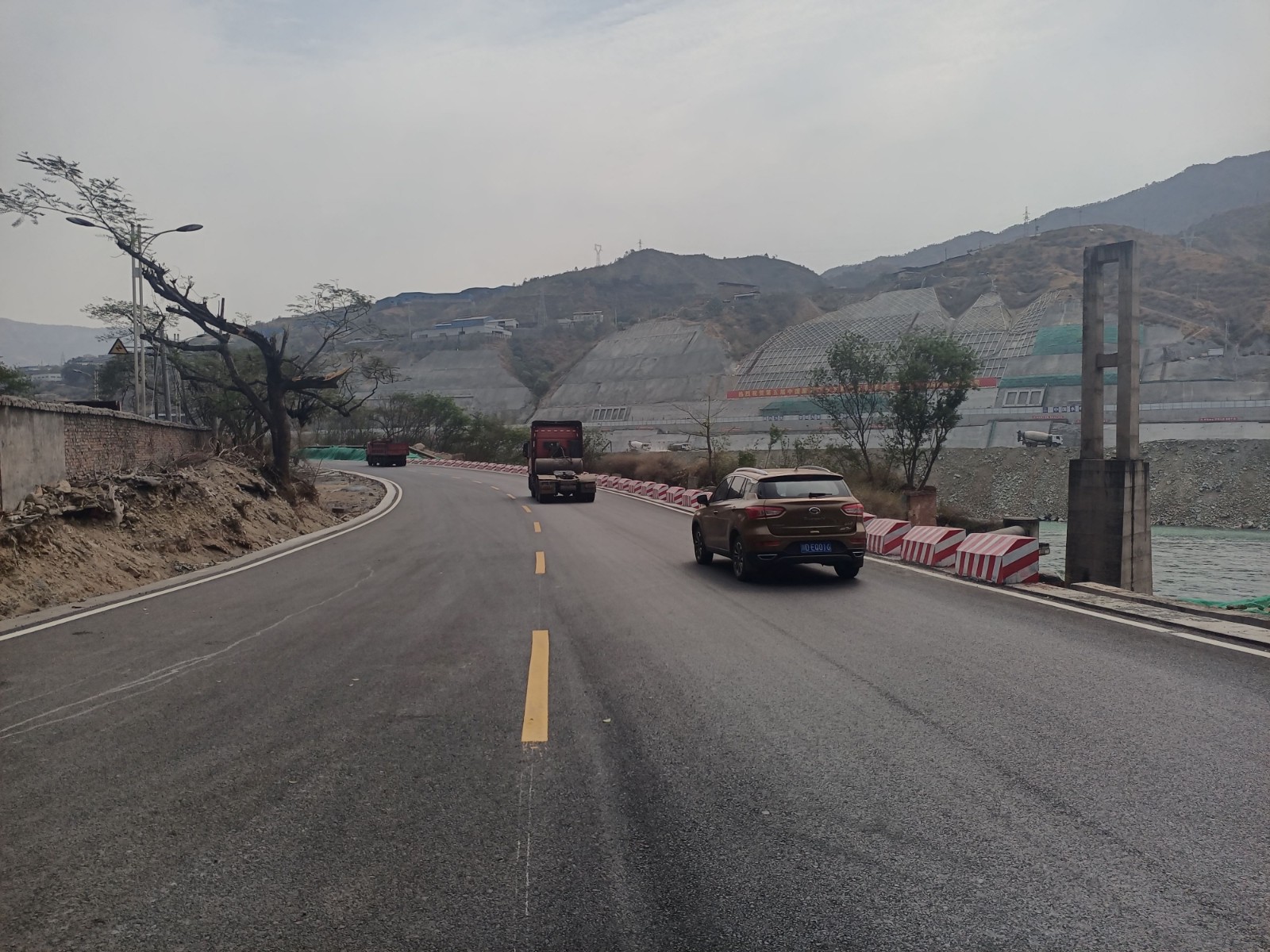

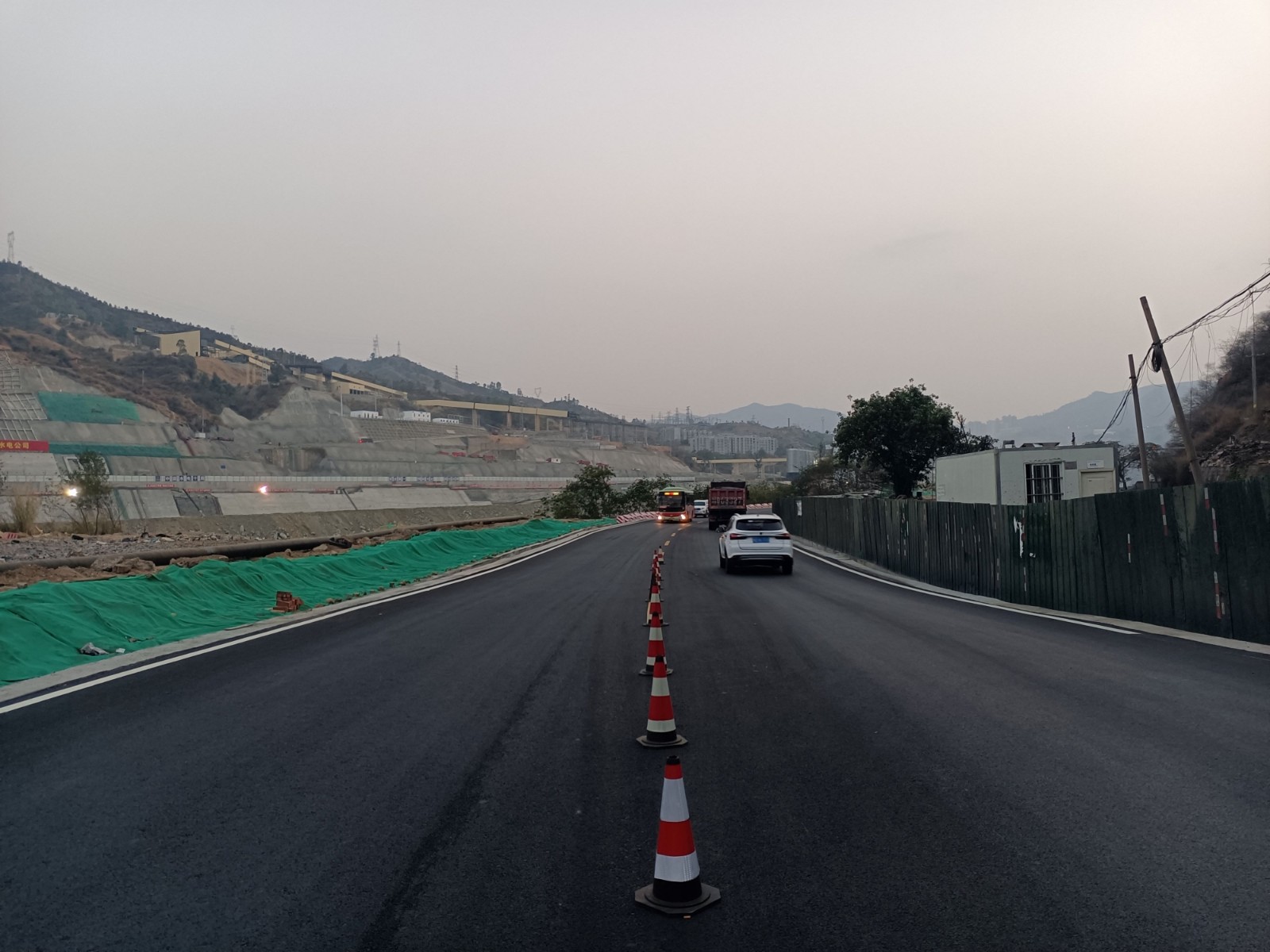

据悉,,,,,,,银江水电站左岸修建物安排占压现有G353国道,,,,,,,需团结左岸坝肩边坡开挖举行永世改线。。。。。左岸坝肩边坡开挖及G353国道永世改线施工时代,,,,,,,需通过G353国道改线暂时公路分流地方交通。。。。。此次通车的G353国道改线暂时蹊径路长约为0.41km,,,,,,,门蹊径形接纳二级公路标准,,,,,,,双车道,,,,,,,路面宽度11.0m,,,,,,,路基宽度12.0m,,,,,,,沥青混凝土路面。。。。。
G353国道改线暂时公路自1月2日开工以来,,,,,,,受衡宇拆迁、地下管线改迁进度缓慢等因素影响,,,,,,,施工事人情受限,,,,,,,难以抵达周全施工的条件。。。。。对此,,,,,,,公司向导多次协调市区政府分担向导深入施工现场协调解决问题,,,,,,,公司工程治理部、征地移民部坚守现。。。。。,,,,,起劲自动与政府相关部分对接落实详细事项。。。。。经各方配合起劲,,,,,,,2月2日施工园地所有移交给施工单位。。。。。同时,,,,,,,施工单位起劲响应政府和公司的招呼,,,,,,,组织工人留在工地过春节,,,,,,,包管春节时代能正常施工。。。。。
下一步,,,,,,,公司将凭证德赢vwin线路集团和德赢vwin线路能源下达的年度目的和“戮力奋战三百天,,,,,,,打赢截流攻坚战”运动目的妄想,,,,,,,全力开展左岸坝肩边坡开挖、G353国道改线永世路及左岸公路坝段施工,,,,,,,为实现2021年大江截流目的打下坚实基础。。。。。
